衡阳±800千伏换流站项目建造忙 奏响新春实干冲刺“猛进曲”
红网时间2月16日讯(通讯员 伍品 蒋林航)2月14日,在衡阳±800千伏换流站项目现场,各参建人员现已投入到繁忙的节后开工建造傍边,全力保证项目准时、按质、按量完结建造方针使命。

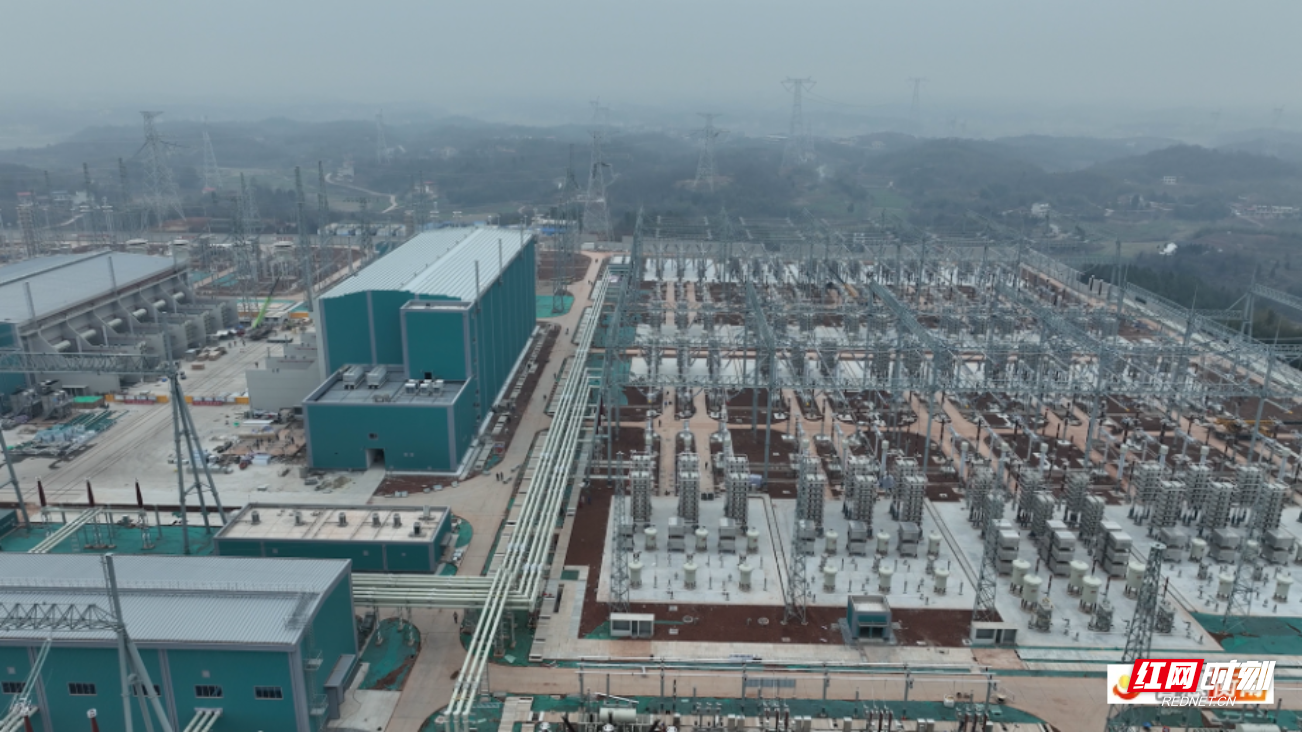

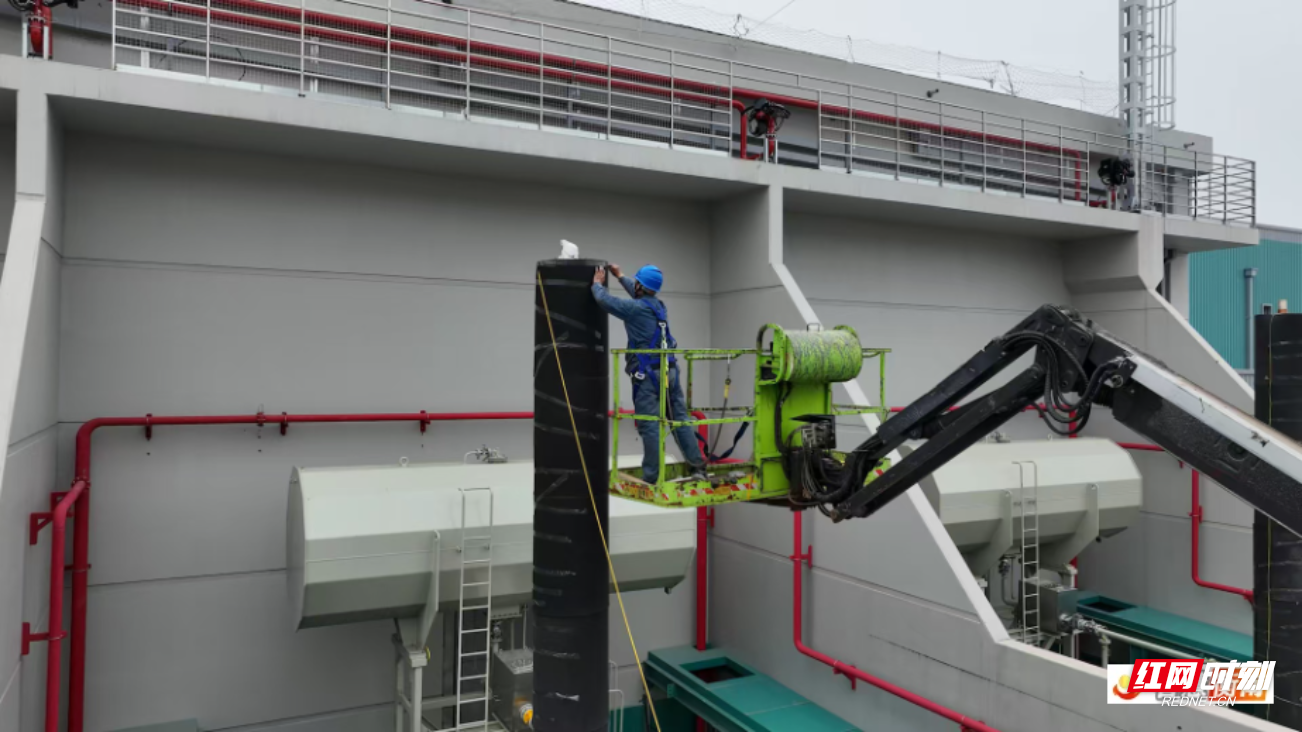

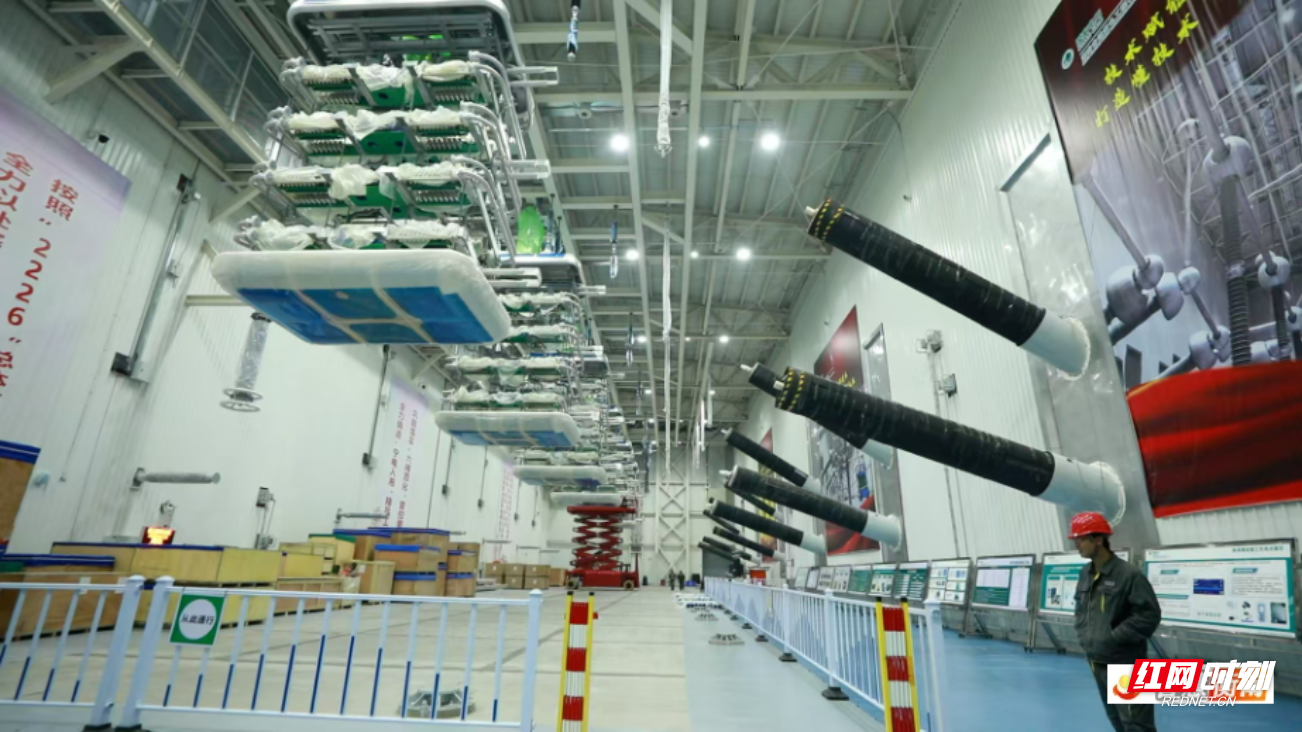

在极II低端换流变区域,施行工程人员正有序撤除设备保护膜,他们将对换流变压器进行长时感应耐压带部分放电试验,通过丈量部分放电量值,确认被试换流变压器全体绝缘情况,为完结换流站带电投运方针打下坚实基础。现在,换流变压器已装置好12台,后续还有16台将连续完结装置测验。
衡阳±800千伏换流站于2月10日(正月十三)上午8时全面复工复产,现在作业人员已悉数到岗。节后复工,业主项目部严厉执行复工五项门槛和“七步法”标准流程要求,标准安排各参建项目部做好作业自查、全员安全教育训练及技能交底,将新年复工安全意识执行到每一个现场作业人员。
“宁电入湘”工程是我国首条以沙漠、戈壁、荒漠为要点的特高压直流工程,线千米,作为该工程建造项目受端落点,衡阳±800千伏换流站总用地面积30.51公顷,建有各类建筑物合计36 幢,工程全站土石方挖、填方总量达320 万立方米。项目完结后,年送电量达400至440亿千瓦时,可为湖南添加1/6的用电量。到现在,项目土建整体已完结90%,电气整体已完结50%,满意一级网络方案进展要求,力求2025年3月30日完结沟通体系带电、6月15日完结低端直流体系带电、8月15日完结高端直流体系带电。
衡阳±800千伏换流站业主项目部电气专责人聂小鹏说:“下一步,咱们将紧盯Gis设备耐压试验,3月30日沟通体系投运和6月15日低端体系带电等要害节点,进一步压实参建单位的安全主体职责,继续加强要害主设备的工艺管控,保证衡阳换流站顺畅高效完结。”
